乌鲁木齐供电公司黄金产业园河滩沿线道路配网线路入地工程竣工
时间:2021-09-04 14:01:48 / 作者:-- / 阅读:647次

基层9月4日讯(通讯员 徐雅婷 丁瑞 董宏宇  )“ 站内已停电,安全措施已准备完毕,可以开始放线。”93日凌晨0230分,位于乌鲁木齐河滩路上沙河立交桥至河北路之间10千伏架空线路的拆除,标志着黄金产业园河滩沿线道路配网线路入地工程迁改项目(河北路至上沙河立交桥)画上圆满句号。

乌鲁木齐供电公司:黄金产业园河滩沿线道路配网线路入地工程竣工

自党史学习教育以来,乌鲁木齐供电公司将“我为群众办实事”作为党史学习教育的出发点和落脚点,通过一系列的举措服务惠民,公司领导对此项目高度重视,副总经理、党委委员宋新德亲临现场协调指挥,确保了项目的顺利完工。

乌鲁木齐供电公司:黄金产业园河滩沿线道路配网线路入地工程竣工

据悉,黄金产业园河滩沿线道路配网线路入地(河北路至上沙河立交桥)工程共投资1846万元,涉及10千伏线路13条,拆除架空线路10.5千米,电杆64基。该项目新建环网设备19台,敷设10千伏电缆线路12.92千米,新建0.4千伏电缆线路0.21千米,主要解决河滩快速路河北路至上沙河立交范围内10千伏配网线路跨越河滩路问题。

乌鲁木齐供电公司:黄金产业园河滩沿线道路配网线路入地工程竣工

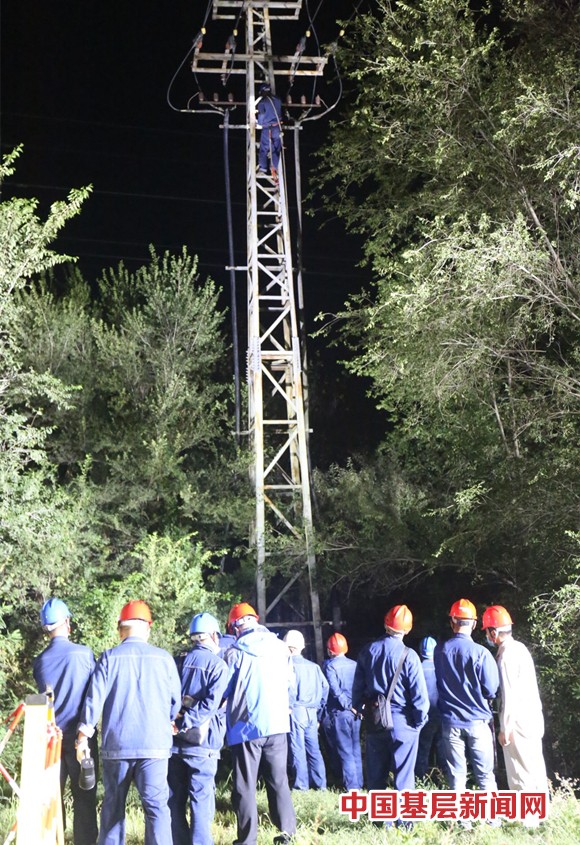

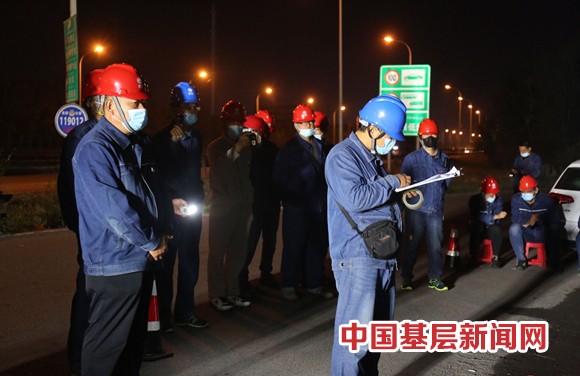

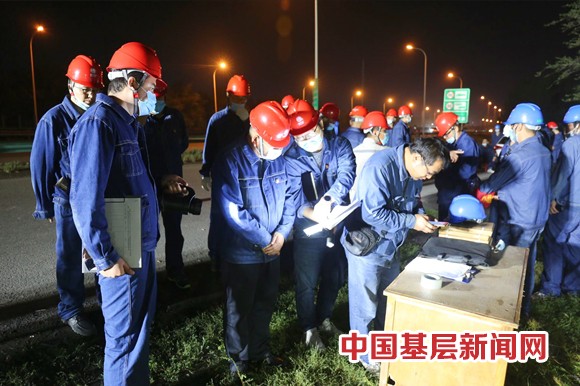

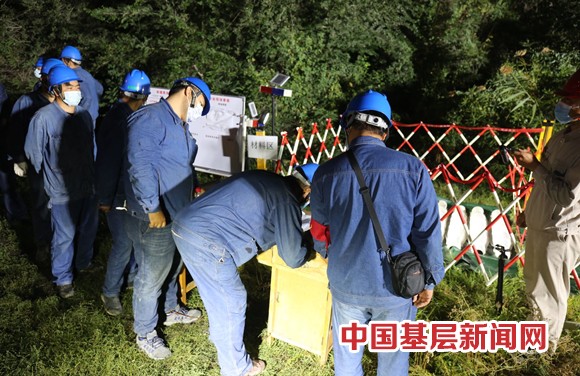

当日凌晨1点,作业人员到达现场,开始部署实施安全措施,展开现场作业。施工过程中,各施工人员分工明确,配合默契地完成拆解、导线牵引、切断等工作。为尽量减少对高速公路的交通影响,拆除作业时间严格控制在2分钟内,确保高速按时恢复交通。

乌鲁木齐供电公司:黄金产业园河滩沿线道路配网线路入地工程竣工

“河滩快速路车流量非常密集,针对这种‘三跨’线路治理工作必须高度重视,电力线路倒杆、断线极易造成安全事故的发生,影响电网的正常运行和高速路的交通安全。”三中心项目负责人巴合提别克说道。

乌鲁木齐供电公司:黄金产业园河滩沿线道路配网线路入地工程竣工

此次“三跨”高风险作业拆线的成功完成,保证了黄金产业园河滩沿线道路配网线路(河北路至上沙河立交桥)段内的电网安全和公共安全。下一步,公司还将加快对三跨区段的整治,针对架空输电线路跨越高速公路、高速铁路以及重要输电通道开展的隐患排查及改造工作,协调指导各单位拆除具有隐患的“三跨”线路,全力保障公共交通和输电线路安全稳定运行。
